Julio de 2025 | Boletín de avances Brisas del Lago
PROYECTO: Brisas del Lago
MUNICIPIO: Santo Tomás
DEPARTAMENTO: Atlántico
CUNETAS Y BORDILLOS
Durante el mes de julio se ejecutaron actividades significativas dentro del cronograma establecido, destacándose la construcción de más de 900 metros lineales de cunetas y bordillos.
Estas obras forman parte de las intervenciones para el manejo adecuado de aguas superficiales y la protección de las vías internas del proyecto. La construcción de cunetas asegura la correcta recolección y conducción de las escorrentías pluviales, evitando acumulaciones que puedan afectar la estabilidad de la infraestructura vial y de los taludes.
Asimismo, los bordillos cumplen la función de delimitar y canalizar el flujo, brindando seguridad y mayor durabilidad tanto al pavimento como a las áreas verdes adyacentes.
Las labores se realizaron bajo estándares de calidad y especificaciones técnicas, utilizando concreto de resistencia adecuada y garantizando correcta nivelación y acabado. Se implementaron controles y supervisión permanente para verificar rendimientos y detalles constructivos.
Áreas de ejecución:
Perfiles 5, 14 y 3.
Vía canal.
Perfil 3.
REDES ELÉCTRICAS DE MEDIA Y BAJA TENSIÓN
Durante el mes de julio continuaron las actividades de instalación de redes eléctricas en media y baja tensión, manteniéndose dentro del cronograma y especificaciones aprobadas.
Se realizaron labores de herraje e instalación de cables de media tensión, pasos fundamentales para la conexión de transformadores y la posterior instalación de la red de baja tensión, garantizando el suministro confiable de energía en cada lote del proyecto.
A la fecha, tras tres meses de ejecución, se registra un avance físico aproximado del 18% en estas actividades.
MOVIMIENTOS DE TIERRA

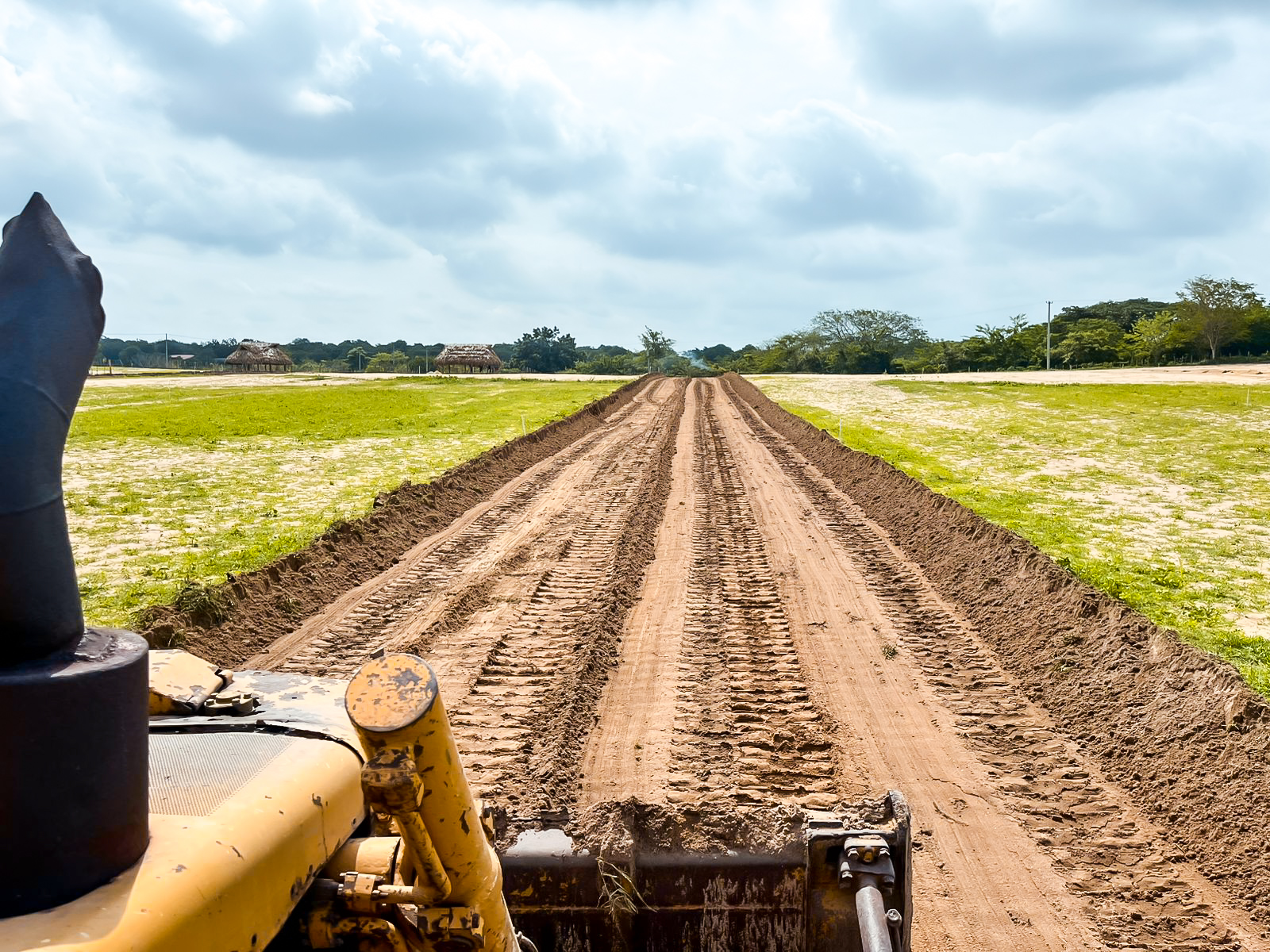

En Brisas del Lago 2, las actividades de movimiento de tierra correspondientes a la tercera etapa alcanzaron su culminación en este periodo.

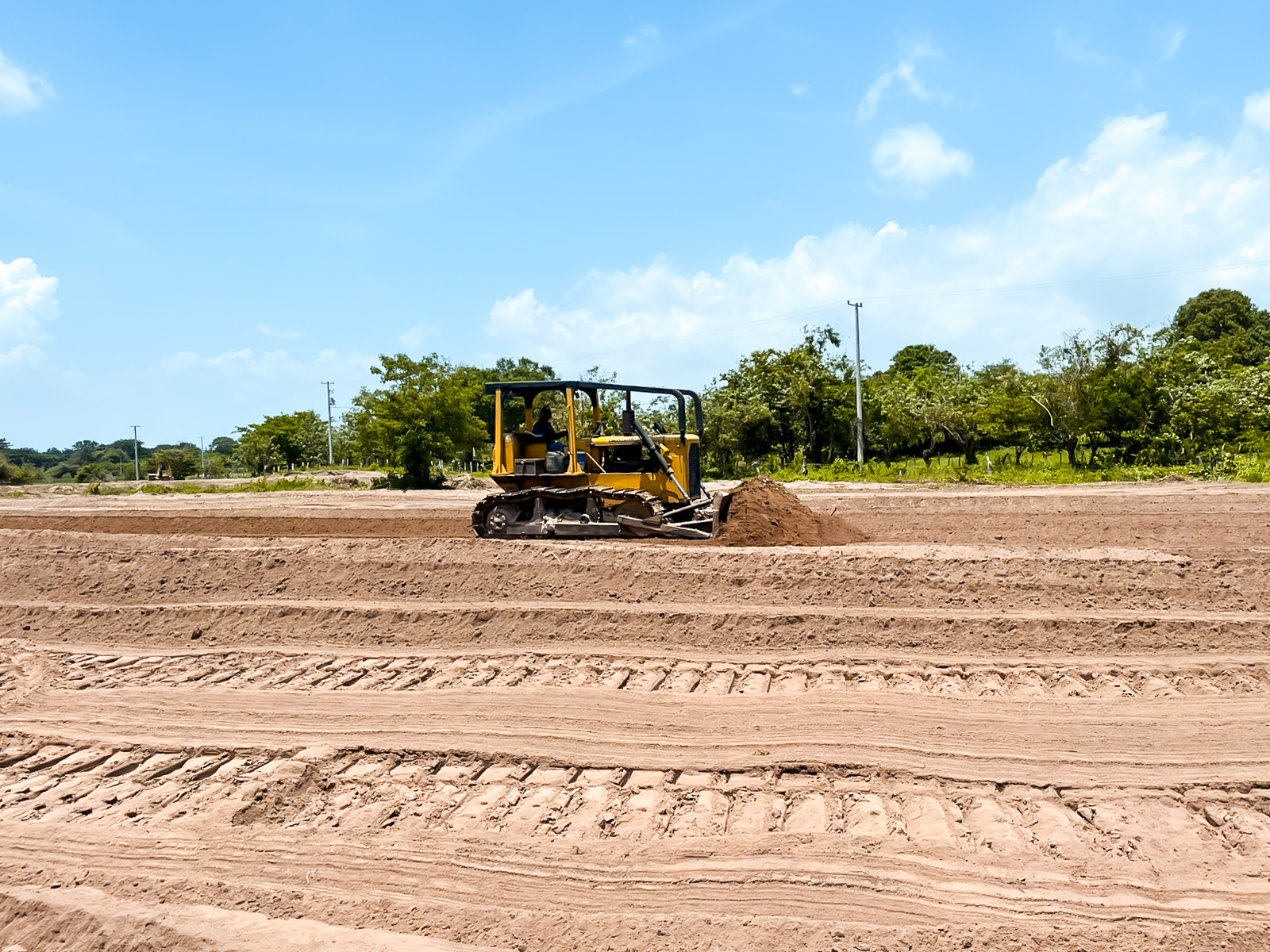

Se contó con el apoyo de tres bulldozers (referencias D5C, D6D y D6) para cortes, conformación de terreno y rellenos en los sectores priorizados.
En junio se ejecutaron labores de nivelación y compactación en las manzanas J y K, habilitando los lotes para su entrega. Posteriormente, en julio, se realizaron rellenos en la manzana H, cumpliendo el cronograma previsto.
Con esta finalización, se da por concluida la participación de la maquinaria pesada en este frente de trabajo.
Áreas de intervención:

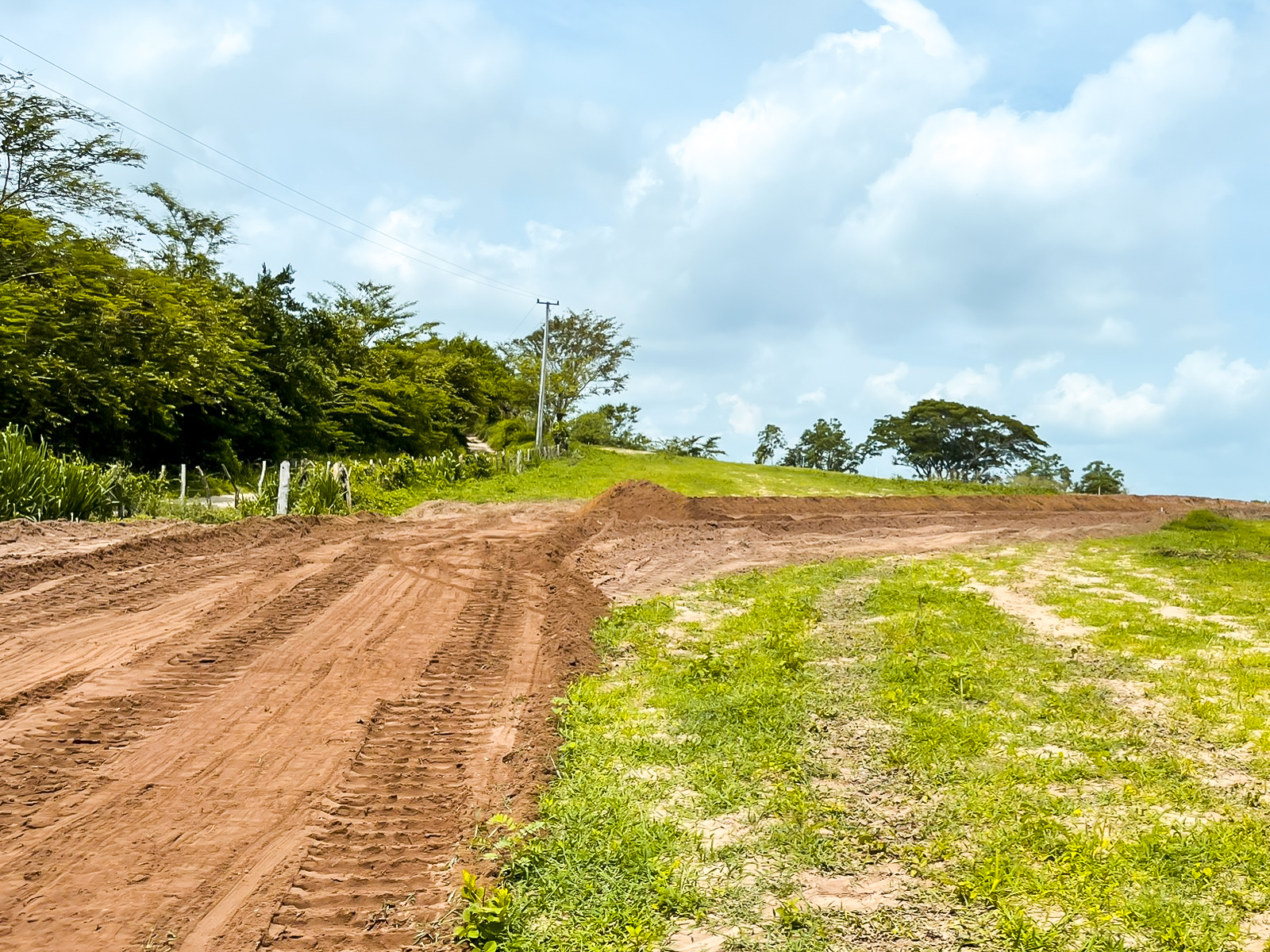

Corte en manzanas J y K.
Relleno en manzana H.
INSTALACIÓN DE SUBBASE EN VÍA
Se avanzó en la colocación de material granular de subbase en las vías internas del proyecto, con el propósito de garantizar la estructura adecuada de la calzada.

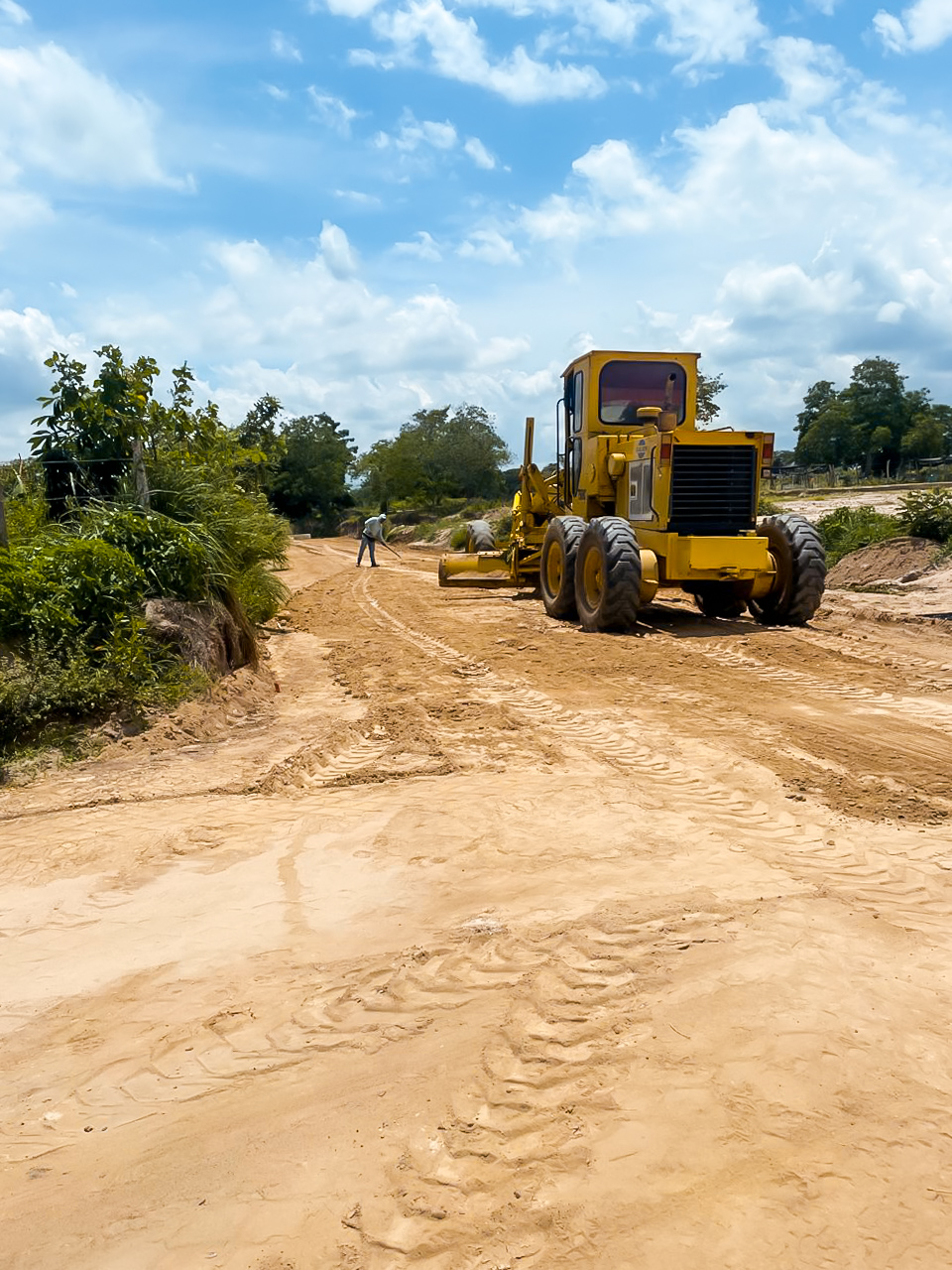

Los trabajos se enfocaron en los tramos que requerían material, destacando el perfil vial 7, donde se realizaron actividades de extendido con motoniveladora y compactación con vibrocompactador, alcanzando la densidad y resistencia requeridas.
A la fecha, el avance físico estimado en la instalación de subbase es del 63%, lo cual representa un progreso importante hacia la habilitación completa de la red vial.
