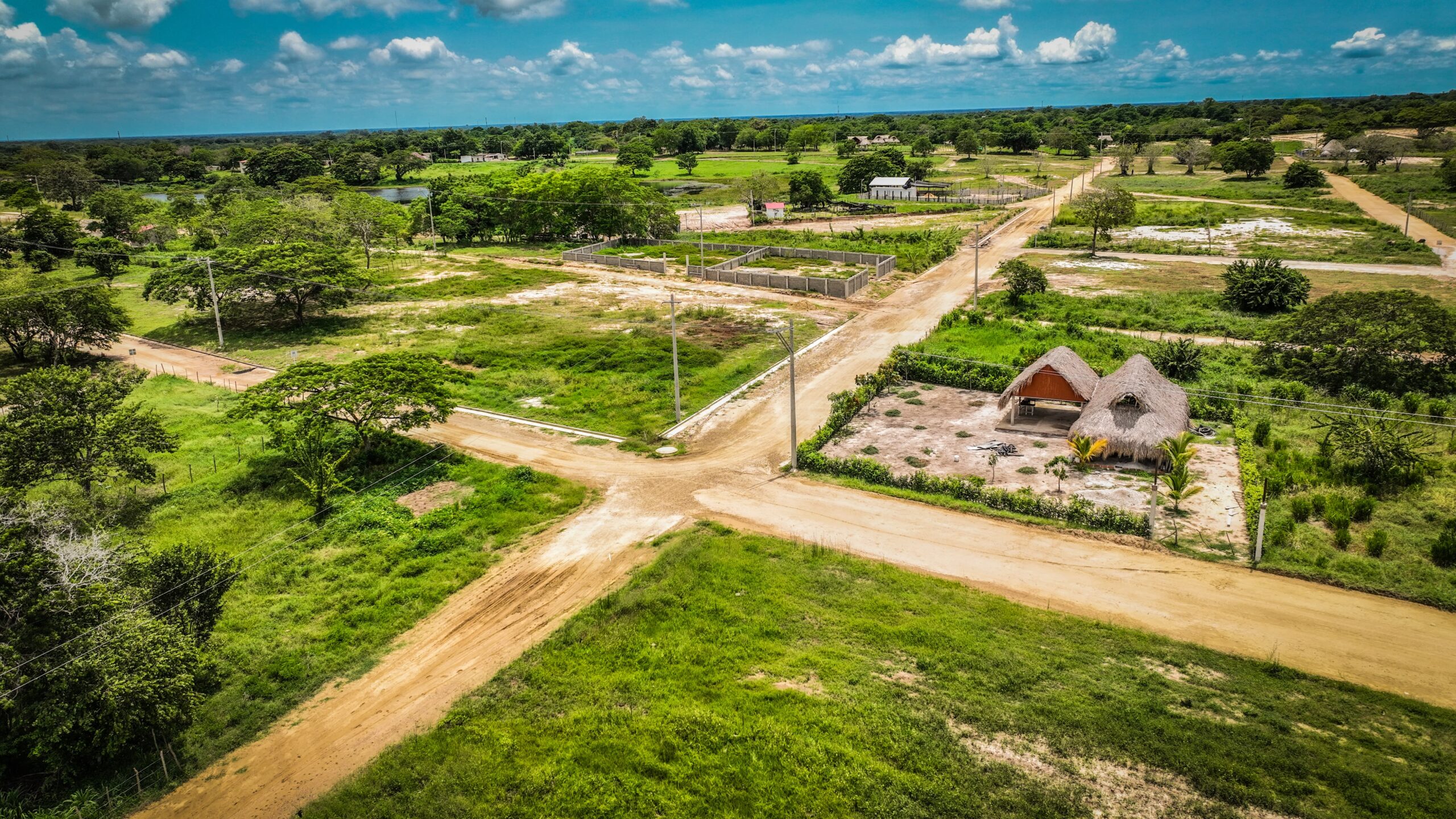

Agosto de 2025 | Boletín de avances Brisas del Lago

PROYECTO: Brisas del Lago
MUNICIPIO: Santo Tomás
DEPARTAMENTO: Atlántico

Cunetas y Bordillos

Se construyeron aproximadamente 420 metros lineales de bordillos (sección 15 x 30 cm) en la vía principal de acceso y la rotonda de ingreso.
Los bordillos fueron fundidos en concreto sobre base nivelada y compactada, garantizando continuidad y estabilidad estructural.
Se ejecutaron cunetas en sectores con alta escorrentía superficial, con el fin de encauzar aguas lluvias, mitigar erosión y mejorar las condiciones hidráulicas de la vía y zonas aledañas.
En el perfil 14, las cunetas se unieron con el perfil 3, donde se instaló rejilla de captación y se reforzó con bordillos para controlar procesos erosivos.

Visual Portfolio, Posts & Image Gallery para WordPress

Sistema Vial – Brisas del Lago 1

Avance global del 67 % frente al plan proyectado.
Actividades destacadas:
Trazado y localización: 64 % de ejecución.
Excavación y conformación de subrasante: 87 % de avance.
Subbase (caliche, 0,15 m): 67 %.
Base (triturado mixto, 0,15 m): 49 %.
Cunetas y bordillos vía canal: 57 %.
Bordillos en concreto de 3.000 psi con refuerzo de acero de 3/8” aún sin registro de avance físico.
El progreso refleja una consolidación de la estructura vial, aunque con componentes pendientes para completar la capa de soporte y confinamiento.

Redes Eléctricas de Media y Baja Tensión

Continuidad en la instalación progresiva de postes de concreto (9 y 12 m) con sus cimentaciones.

Montaje de herrajes y tendido parcial de conductores eléctricos.

Avance en la conformación de la matriz eléctrica interconectada entre Brisas 1 y Brisas 2, que permitirá integrar ambos desarrollos en un mismo sistema de distribución.

Progreso representativo en redes de media tensión: ubicación de apoyos, armado de crucetas y avance en cableado AAAC (aproximadamente 36,6 % de los 12.000 ml contratados).

Movimientos de Tierra – Brisas del Lago 2

Finalización de la etapa de movimientos de tierra iniciada en agosto de 2024.
Actividades realizadas:

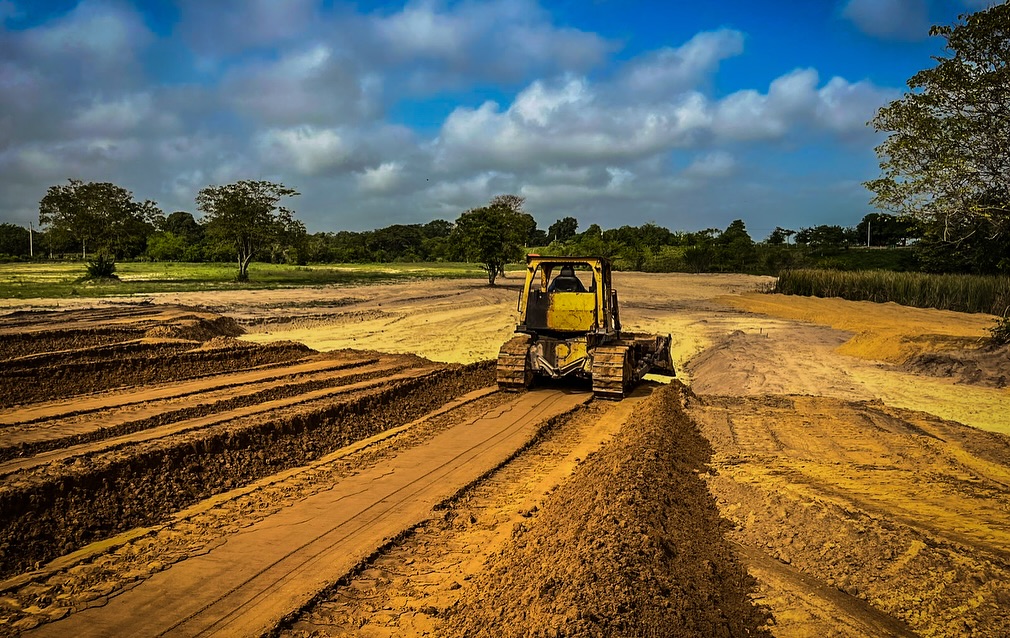

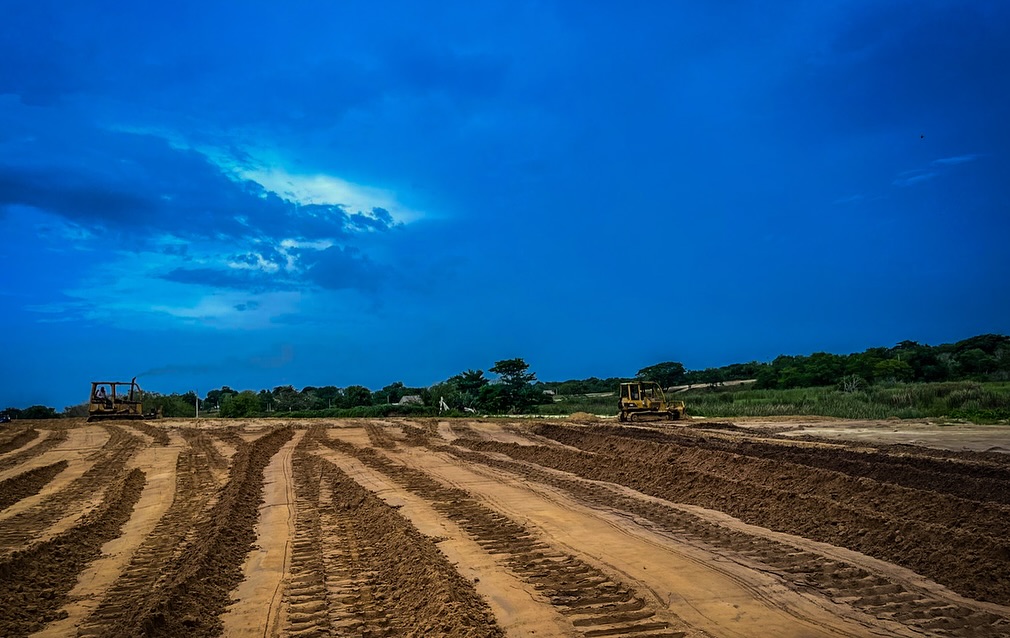

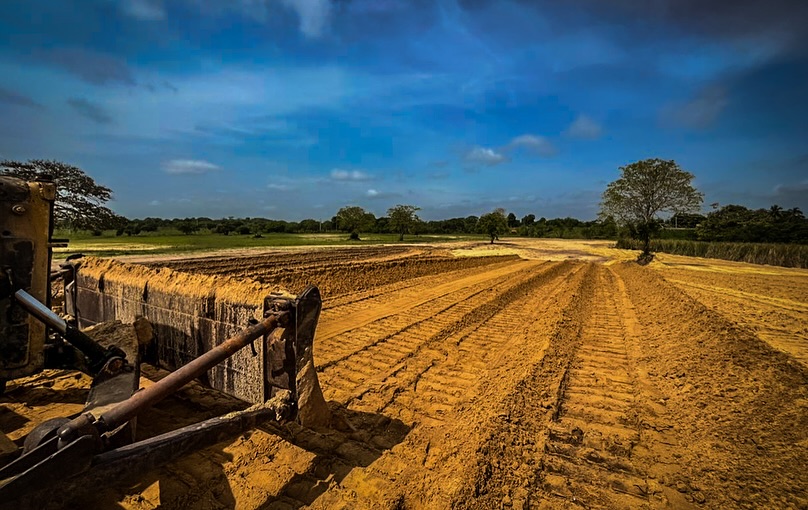

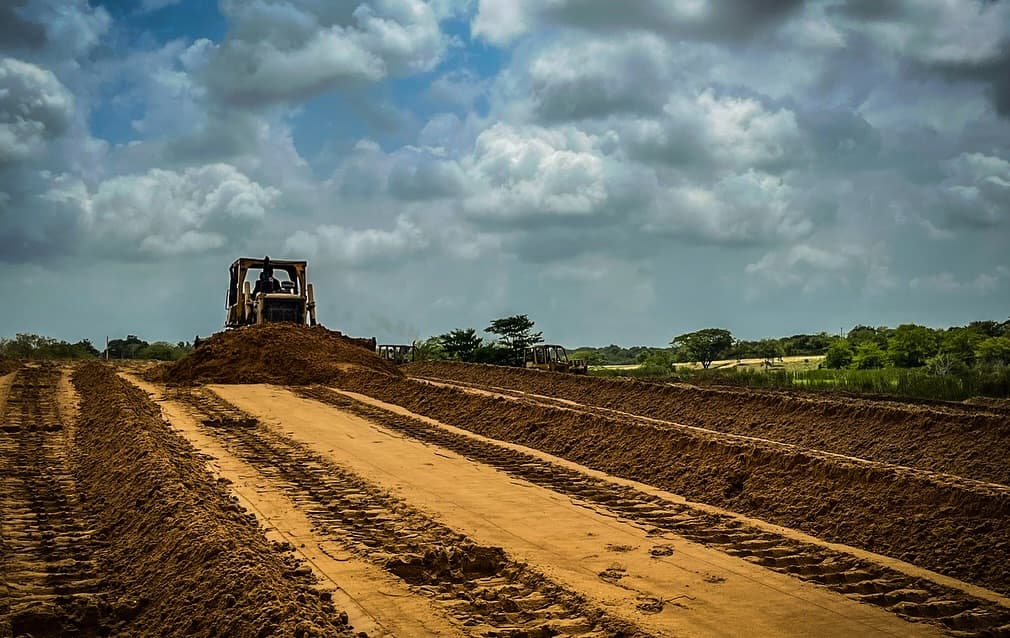

Corte, relleno y nivelación con apoyo de bulldozers (D5C, D6D y D6).
Adecuación de cotas según diseño geométrico.

A pesar de variaciones por lluvias, se cumplió el cronograma, dejando el área lista para la urbanización y comercialización de lotes.

Observaciones Generales

El sistema vial compartido mostró avances relevantes en bordillos y cunetas, garantizando funcionalidad hidráulica y vial.
En Brisas del Lago 1, se alcanzó un nivel intermedio de ejecución, con estructuras granulares avanzadas y redes de drenaje parcial.
Las redes eléctricas presentan progresos clave en media tensión, siendo esta una etapa base para las siguientes fases de conexión.
En Brisas del Lago 2, la culminación de movimientos de tierra constituye un hito en la preparación del terreno.
