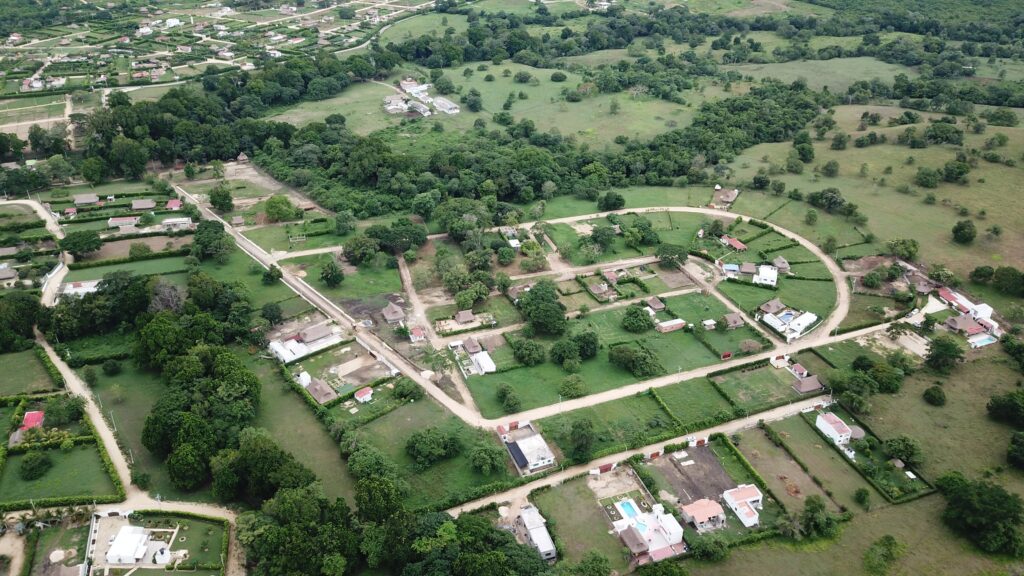

Jun a Sept 2025 | Boletín de Avances Atali
RESUMEN GENERAL DEL PERIODO
Durante el período comprendido desde junio a septiembre, el Proyecto Atalí Conjunto Campestre presentó avances significativos en infraestructura vial, adecuación de zonas comunes, mantenimiento general y nivelación de lotes. Estas intervenciones fortalecieron la funcionalidad interna del conjunto, mejoraron su presentación general y dieron respuesta a necesidades operativas y solicitudes de propietarios.
Infraestructura Vial y Drenaje

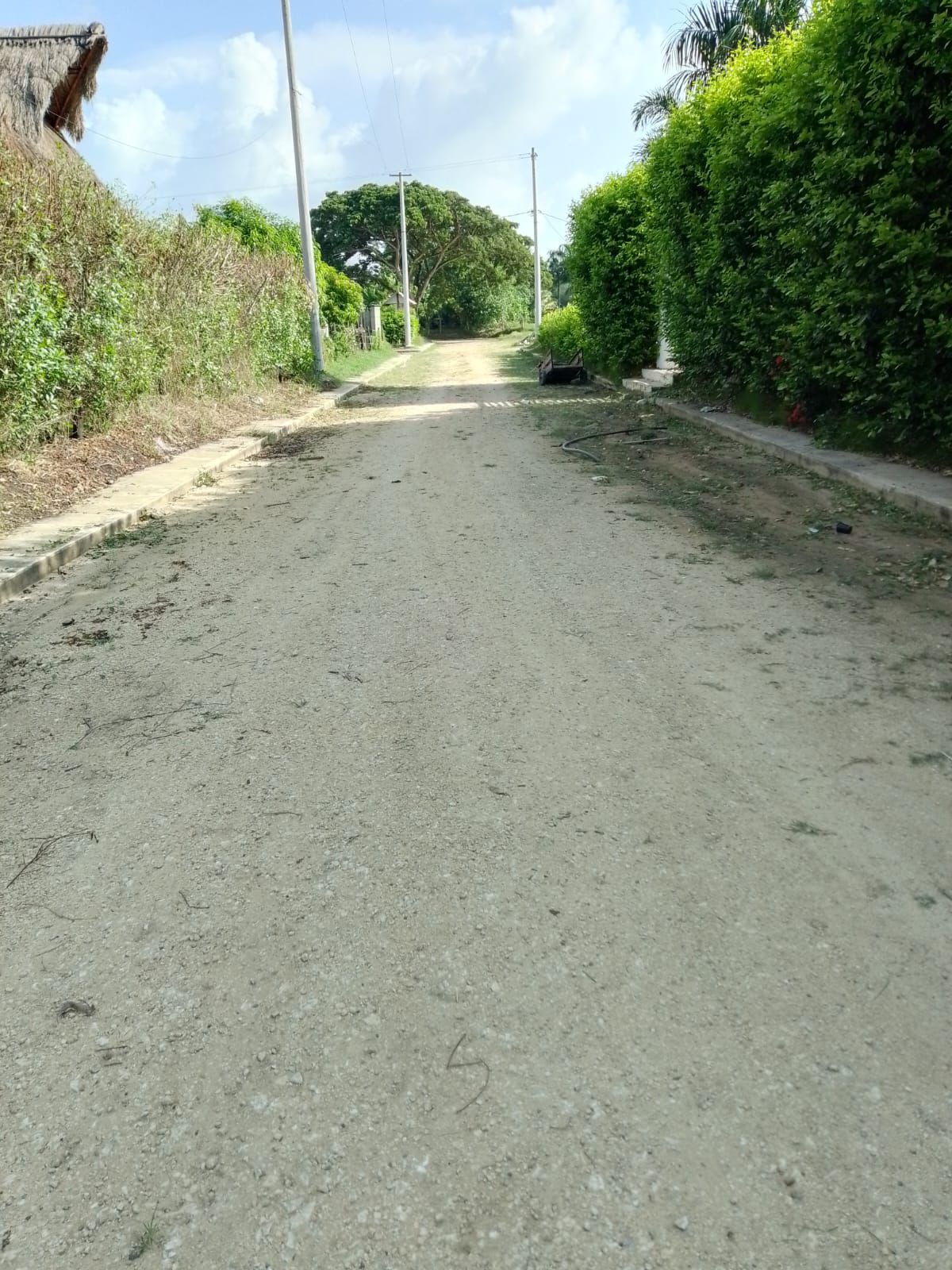

Uno de los avances más importantes del periodo fue la construcción y culminación de las cunetas en las vías internas, alcanzando un total de 494 metros lineales ejecutados. Estas estructuras permiten un adecuado manejo de aguas lluvias, reducen riesgos de encharcamientos y aumentan la durabilidad de las vías en afirmado.
De forma complementaria, se realizó la compactación y nivelación de la vía principal, aplicando material granular adicional para ajustarla a los niveles definidos por las cunetas. Esto mejoró la transitabilidad y reforzó la estructura vial frente a las condiciones climáticas de la temporada.
Asimismo, se ejecutaron bordillos y andenes en las manzanas B y H, interviniendo un total de 240 metros lineales de bordillo y andén, junto con 61 metros lineales de bordillo adicional. Esta actividad contribuyó a la delimitación vial y peatonal, brindando mayor organización y una mejor presentación a los frentes intervenidos.
Mantenimiento y Limpieza General del Proyecto
Durante todo el periodo se desarrollaron labores continuas de limpieza general, haciendo uso tanto de maquinaria como de herramientas manuales. Las actividades incluyeron:

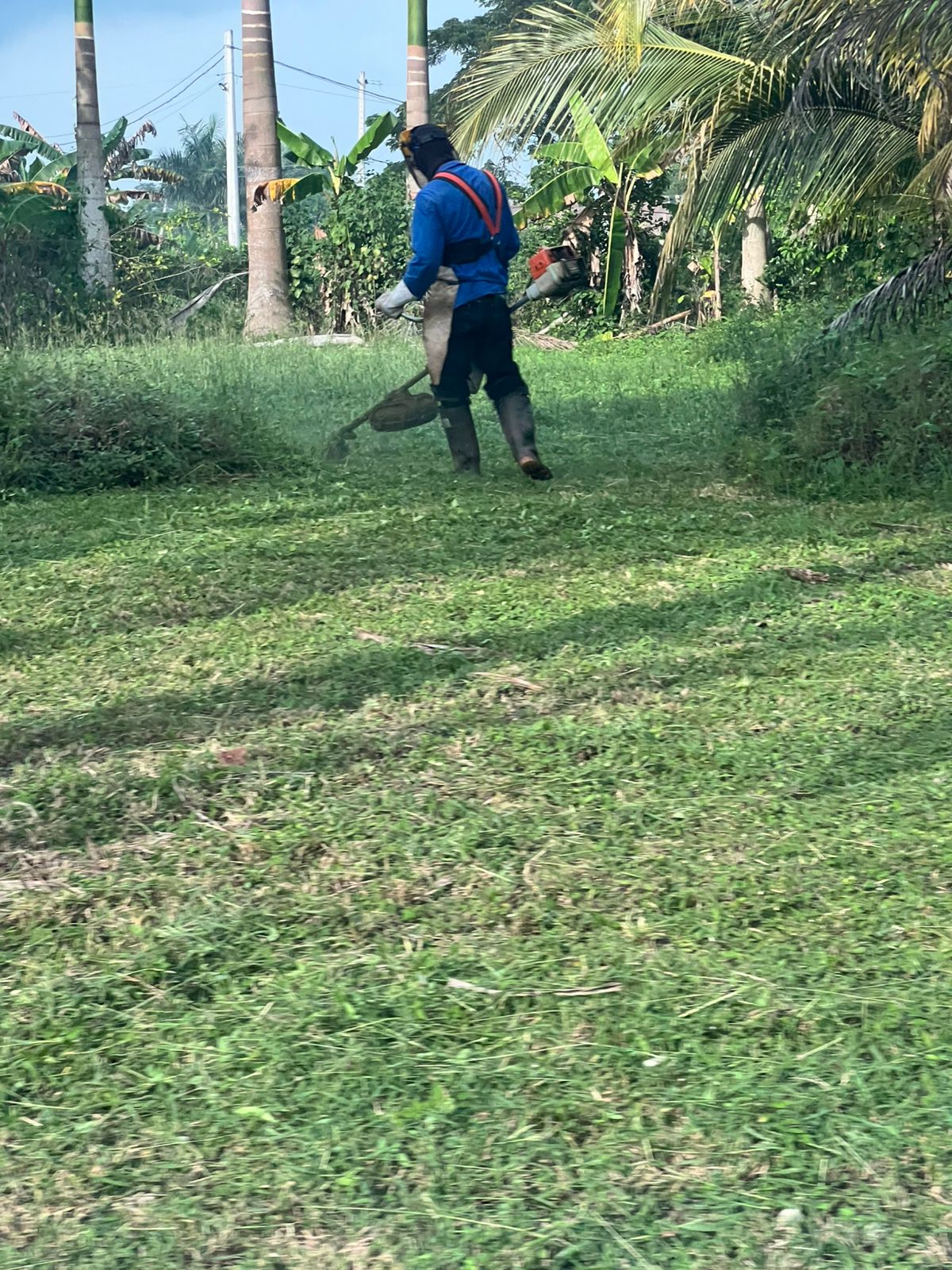

Corte de maleza en zonas verdes, frentes de lote y bordes de vía.
Fumigación de vías internas como medida de control de vegetación.
Limpieza mecanizada mediante tractor con corta maleza.
Estas acciones fueron esenciales para mantener la estética del conjunto, asegurar visibilidad en recorridos internos y facilitar el desarrollo de obras técnicas simultáneas.
Adecuación de Zonas Comunes
Se avanzó en la reparación y mantenimiento de estructuras clave del conjunto, especialmente en la zona social:
Reparación del kiosco, renovando la cubierta en palma y ajustando elementos estructurales afectados por la exposición ambiental.
Remodelación de la portería principal, con trabajos orientados a mejorar su funcionalidad y presentación como acceso principal al conjunto.
Estas intervenciones fortalecen los espacios comunitarios y mejoran la imagen general del proyecto.
Relleno y Adecuación de Lotes
Como parte de las solicitudes recogidas en la encuesta de satisfacción, se ejecutaron trabajos de relleno y nivelación de lotes donde los propietarios manifestaron necesidad de adecuación. Las actividades incluyeron:
Aporte y distribución de material.
Compactación para lograr las cotas requeridas.
Ajuste de plataformas para su preparación constructiva.
Esta intervención permitió corregir diferencias topográficas y avanzar en la habilitación de áreas privadas para futuros desarrollos.
Adecuaciones Complementarias
A lo largo del periodo también se realizaron acciones adicionales como:
Adecuación de zonas anteriormente ocupadas por contenedores.
Intervenciones en áreas verdes.
Extendido de material en sectores que requerían nivelación.
Estas tareas fortalecen la armonía del entorno y contribuyen a la correcta presentación y funcionalidad del conjunto.
