Primer Trimestre 2026 | Boletín de avances Citrino

Resumen Técnico General

Durante el primer trimestre de 2026, Citrino Condominio registró avances significativos en la adecuación de su infraestructura base. Se concluyó al 100% la canalización de los 1.200 metros del Arroyo León, garantizando el manejo controlado de aguas pluviales en todo el proyecto.

CANALIZACIÓN ARROYO LEÓN

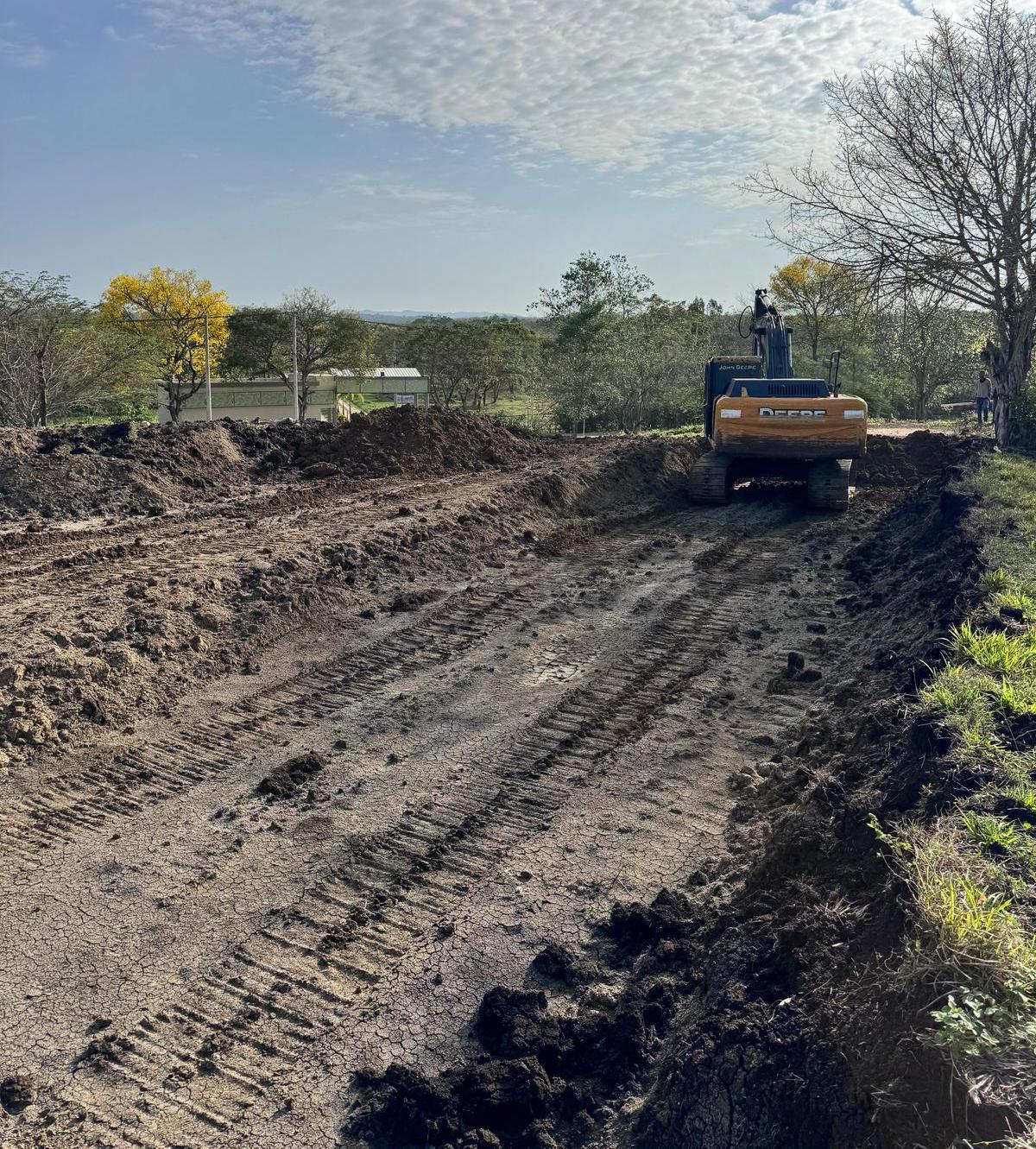

Se concluyó al 100% la canalización de los 1.200 metros del Arroyo León. Esta obra garantiza el manejo controlado de las aguas pluviales del proyecto, previene inundaciones y protege las áreas habitacionales durante la temporada de lluvias.

Visual Portfolio, Posts & Image Gallery para WordPress

MOVIMIENTO DE TIERRAS

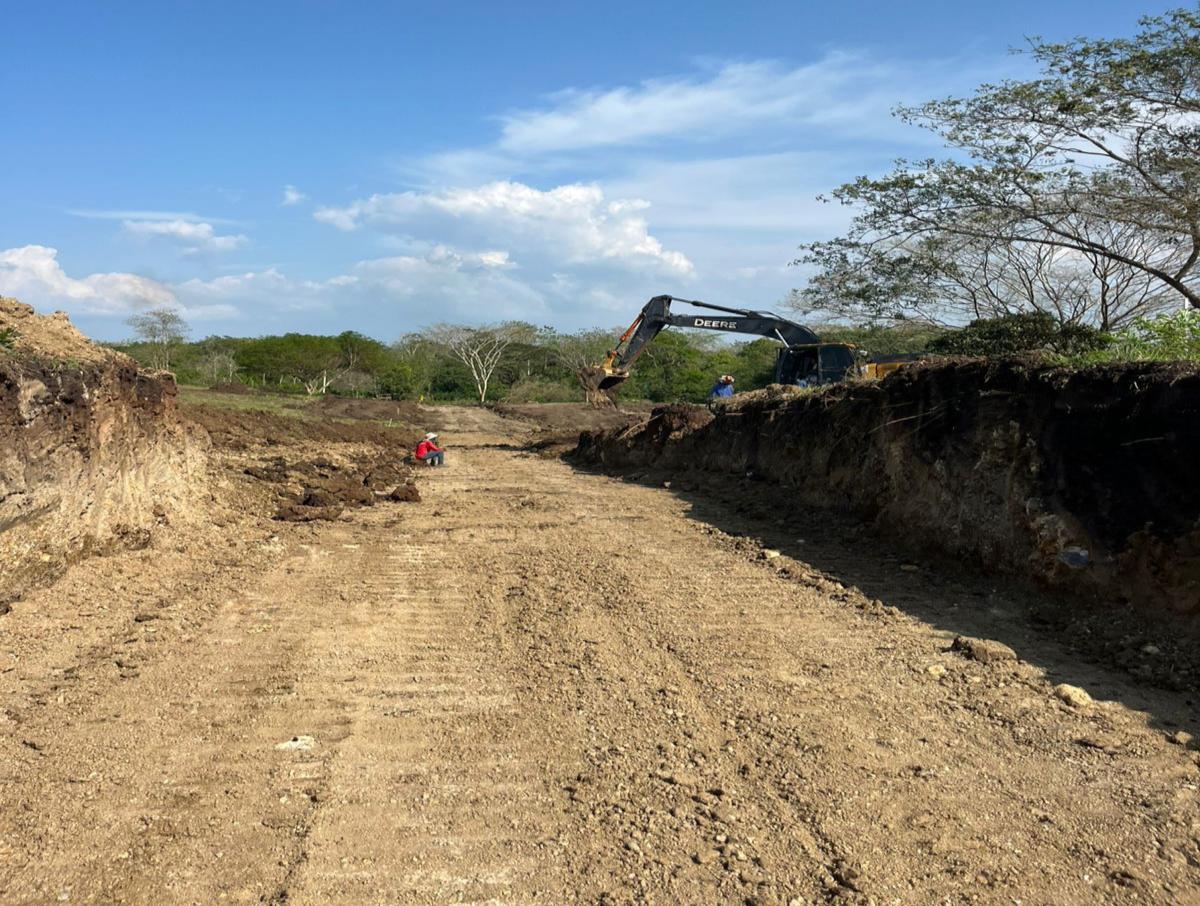

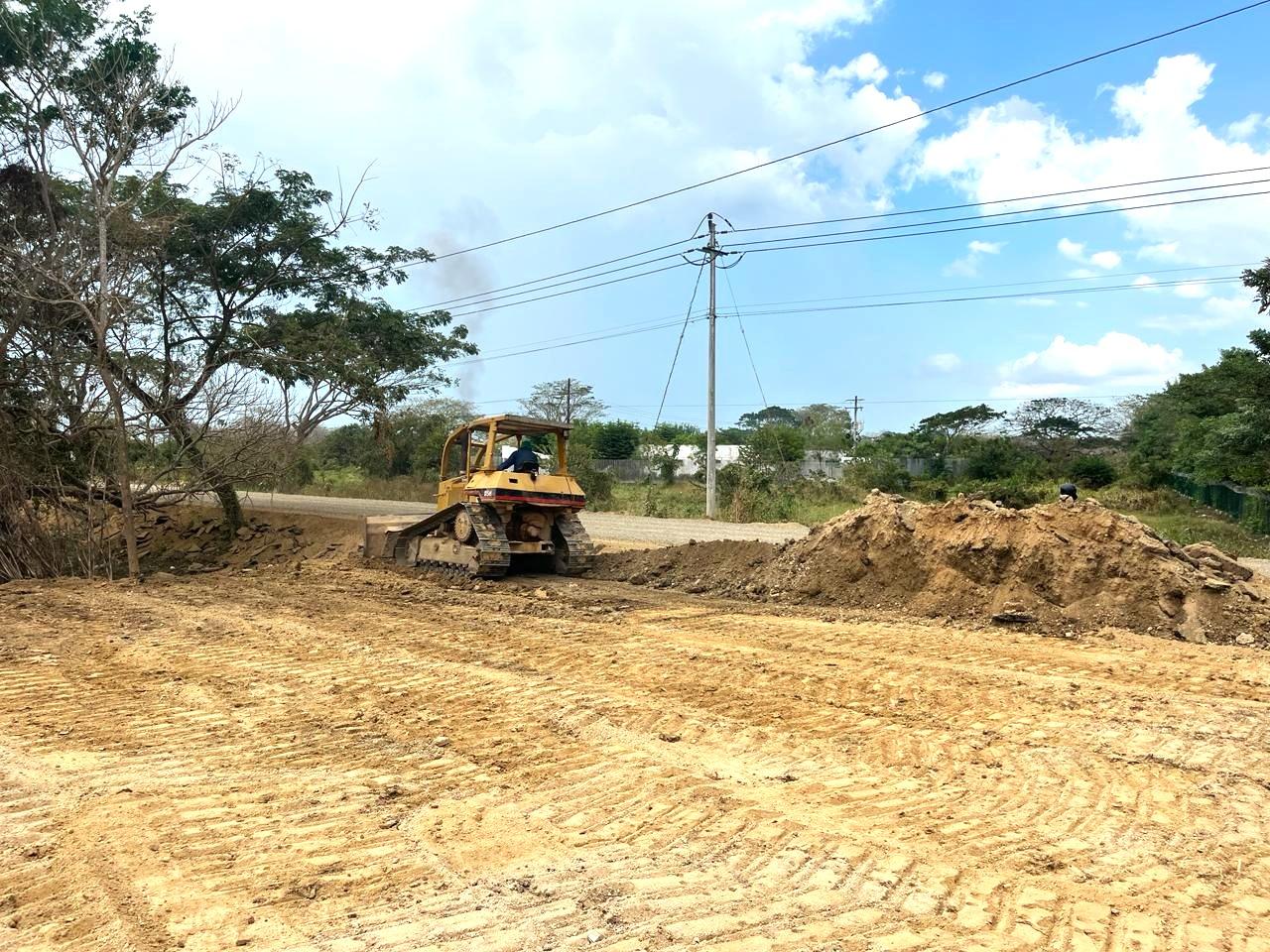

Se ejecutaron trabajos de corte, nivelación y movimiento de tierras en múltiples sectores del proyecto: zona frontal, zona comercial, frente principal y Manzanas B y C. Las labores incluyeron cortes controlados con retroexcavadora y nivelación con bulldozer, ajustando el terreno a las cotas definidas por el área de ingeniería. Estas actividades garantizan pendientes adecuadas para el drenaje de aguas lluvias y bases estables para las etapas constructivas siguientes.

RELLENO, COMPACTACIÓN Y NIVELACIÓN

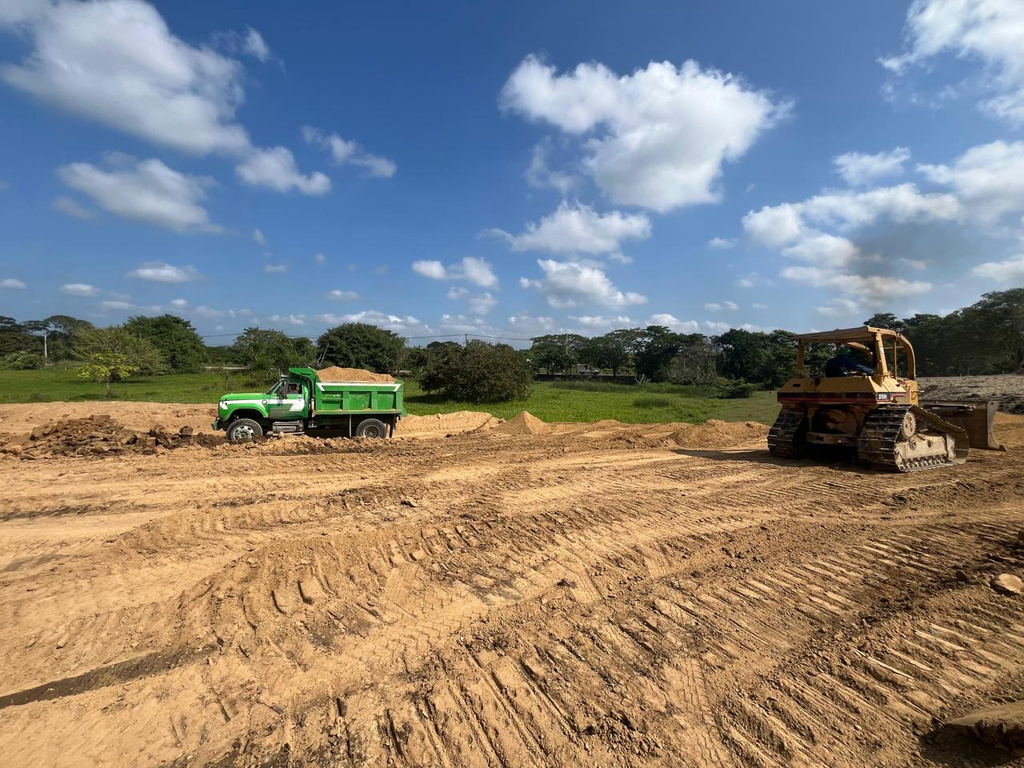

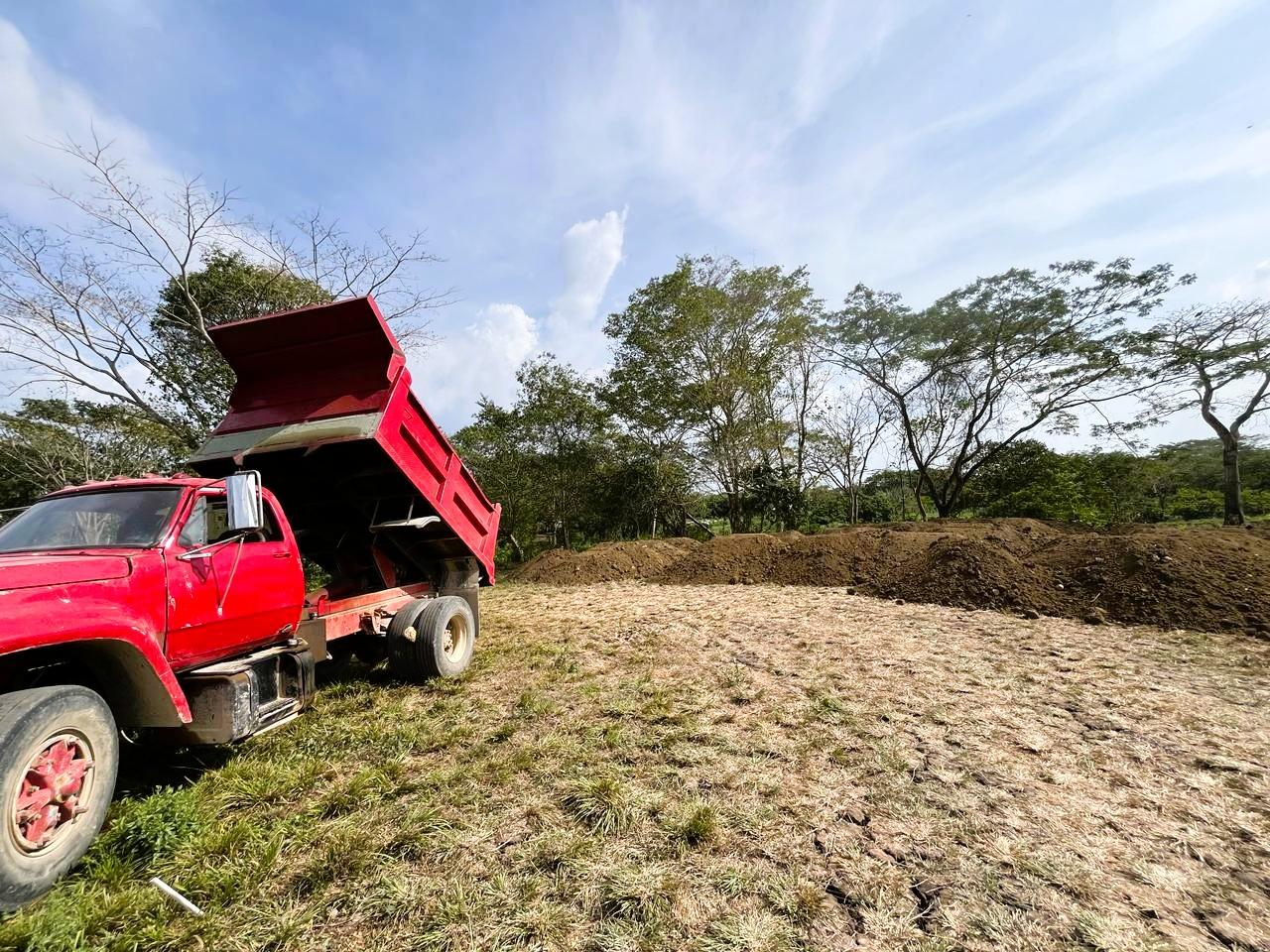

Se realizaron actividades de relleno estructural con material seleccionado en capas compactadas, en las zonas bajas del proyecto y en los sectores correspondientes a las Manzanas B y C. Estas labores mejoran la capacidad portante del terreno, corrigen desniveles naturales y preparan las superficies para la infraestructura futura.

CONSTRUCCIÓN Y MEJORAMIENTO VIAL

Se avanzó en la conformación, nivelación y construcción de los tramos viales internos del proyecto. Al cierre del trimestre, el estado de avance por tramo es el siguiente:

Tramo 4 — 100% completado Tramo 6 — 70% de avance Tramo 7 — 60% de avance Tramo 8 — Inicio de obras

La conformación de la subrasante del Tramo 4 incluyó extendido, perfilado y compactación controlada con verificación topográfica constante, constituyendo la base estructural de la vía definitiva que conectará la zona comercial con la Manzana B.

CORTE Y NIVELACIÓN — ZONA COMERCIAL 1

Se completó el corte y nivelación total del área correspondiente a la Zona Comercial 1, ubicada en el frente del proyecto. Este sector queda completamente listo para sus próximas fases de intervención.

NIVELACIÓN, TERRACEO Y CONFORMACIÓN DE VÍAS

Se ejecutaron trabajos de nivelación y terraceo en la zona frontal del proyecto, destinados a la futura portería, manzana residencial y zona comercial. Estas labores establecen plataformas estables que cumplen con las cotas y pendientes definidas en el diseño técnico del proyecto.
